励漪 徐洋 曹雍胜摄影报道
《 人民日报 》( 2014年09月12日 14 版)
在湍急的江面上架设运输基塔材料的索道。

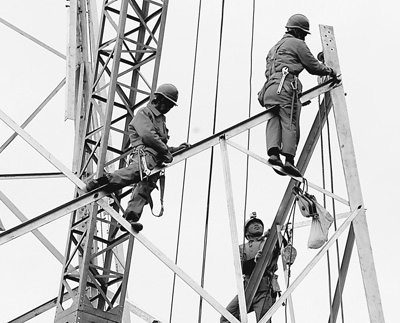

工人们高空作业。
吃住在海拔近4000米工地上的工人,饮用水有时只能靠融雪。
在悬崖峭壁上凿路施工。
9月5日,国家电网公司川藏联网输变电工程包19标段提前1个月全线放线贯通。“要不了多久,川南和藏北地区用电就有保障了。”项目部经理朱龙彪说。
长期以来,地处高原的西藏昌都电网和四川甘孜西南部电网都孤网运行。去年7月,川藏联网输变电工程开始启动。这是继青藏联网工程之后,国家电网又一项穿越高寒、高海拔地区的重大输变电工程。华东送变电公司承建的包19标段,途经西藏日通、妥坝等4个乡,线路总计长128公里。全标段1/3的塔基在无人区,80%的塔基建在平均海拔超过4000米的崇山峻岭之上。在无人区,仅为探得一条能架索道的路径,朱龙彪等人就花去了3个月的时间。每基杆塔至少重50吨,往往只能化整为零,靠人力、骡马运输。
